历时近2年
总投资8308万元、攻克技术难关的
110千伏新联变电站
终于正式投产!

这意味着
顺德拥有了史上第一条过江电缆
可满足约1.5万户家庭同时用电
顺德高新产业园用电进一步得到满足
这个变电站有多牛?
小编马上告诉你!

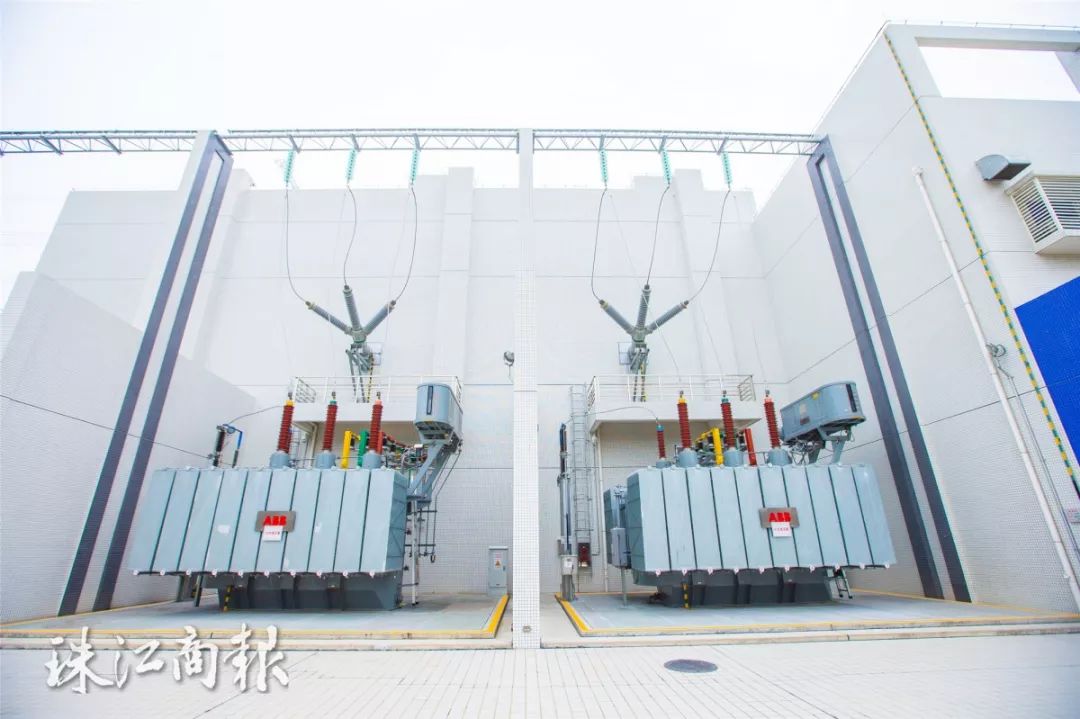

△ 揭牌仪式
新联变电站坐落于顺德高新产业园内,项目总投资8308万元。自2016年8月动工建设以来,容桂、杏坛和相关部门与供电部门一起,政企合力,携手共建,努力克服重重困难,攻坚过江电缆技术难关,历时2年最终投运。线路全长3.6公里,其中有680米电缆从容桂水道底下穿江而过,成为顺德电网建设史上的第一过江电缆。
随着新联站投产,顺德高新产业园区将由220千伏奎福变电站、110千伏昌教站、新联站、马宁站进行供电,电网结构进一步优化,有效满足了该园区及周边用电需求。

新联落地,助力高新区产业升级

顺德区率先建设广东省高质量发展体制机制改革创新实验区,在连续七年位居全国百强区首位的同时,也从“两家一花”传统产业向智能制造、生物医药等战略性新兴产业转型升级。而代表珠三角申报国家高新区的顺德高新区,正承担起顺德建设军民融合示范区和承接传统转型升级、培育新兴产业的重任。如今,天劲新能源、华电能源、新宝电器、申菱空调等多家企业已经在此集聚。
经济发展,电力先行。目前顺德高新区用电装变容量约4.75万千伏安,主要用电大户为梅塞尔气体有限公司。随着大型工业用户不断进驻,按照规划预测,到2020年,规划区总装变容量12万千伏安,最终用电负荷将达8.6万千瓦。用电需求十分旺盛,亟需加速配套电网设施建设。作为顺德今后重点发力的新增长极,顺德高新区用电需求十分旺盛,亟需加速配套电网设施建设。

△ 110千伏新联变电站
正是在这样的背景下,早在2016年12月7日,为加快高新区电网基础设施建设,满足园区发展用电需求,营造良好营商坏境,顺德高新区管委会与顺德供电局签订电网投资建设框架协议。该协议提出,“十三五”期间,顺德供电局将投资11.5亿元用于建设园区配套电网,为高新区冲击国家级增添有力保障,更以此为契机强化“电力招商”理念,助推顺德产业转型升级。
此次新联站投产正是框架协议的有效落地。新联输变电工程本期投运容量为126兆伏安,新建110千伏出线两回,终期投运容量将达到189兆伏安。项目投产后主要为顺德科技工业园C区及周围的新联村、海凌村、昌教村、高赞村、马宁村和马东村的部分居民生产生活供电,助力多个政府招商引资项目上马,为顺德高新区快速发展、村级工业园改造提供可靠的电力供应。
本期投运容量为126兆伏安是什么概念呢?杏坛供电所所长吴冲做了一个直观的解释:对于杏坛来说,大约满足了1.5万户家庭同时用电,也就是全镇约三分之一的家庭用电。

攻坚克难,建成顺德首条过江电缆

与以往的输变电工程不同的是,新联变电站由架空改为电缆,自220千伏容桂变电站到新联变电站,穿江而过,接入高新区提前预控的地下园区综合管廊,既建成了顺德电网史上的第一条过江电缆,也树立了有序规划用电、政企共建管沟的先行典范。

△ 110千伏新联变电站
在2016年签订的电网投资建设框架协议中已明确,顺德供电局与顺德高新区管委会遵循“生态优先、环保主导、用电配套、产居均衡”的原则,协同开展高新区电网专项规划,并纳入高新区控制性详细规划,提前预控站址、电房、线行等电力设施用地。这避免日后出现站址、线行的反复调整而影响电网项目的落地,从而加快了电网建设步伐。
而且,架空改电缆后,接入园区综合管廊,避免埋设或维修管线而导致道路重复开挖的麻烦。同时,电力管线不接触土壤和地下水,有效防止腐蚀,延长管线寿命,还为城市发展预留了宝贵的地下空间,节约了土地资源。
架空线改落地的方案并不容易实施,历经了省市区三级规划调整、地下管线规划协调、大型顶管项目论证等前期困难。顺德高新区管委会为此牵头迅速成立专项工作小组,集多方力量,在每个环节逐个突破、全面提速,用了短短两年的建设时间,最终确保项目于11月20日如期投产。
值得一提的是,从容桂水道穿江而过的电缆长达680米,一方面要协调海事、交通等部门,另一方面要攻克水下作业所面临的高压、地质、固定、防水等技术难题。

△ 110千伏新联变电站
杏坛供电所所长吴冲参与了过江电缆的建设过程。他介绍,过江电缆从水底33米深处穿过,由于路径长、河底地质状况不稳定,如果不能固定下来,那么管线可能会悬空破裂。为此,供电部门聘请专业技术团队,把电缆套在DN1800钢管里面,在高压水域下进行顶管施工,确保不缠绕后,再往里面灌注水泥浆固定了下来。此次顶管施工开通了两回路,还为今后预留了两回路。
对于地下电缆的特点,吴冲介绍,电缆造价高、技术难,但相比架空线路容易遭受台风故障和吊车破坏,地下电缆抗干扰和防范故障的能力强,安全性、可靠性更高,维护起来也比较简便。

“政企合力、全员基建”成为宝贵经验

新联输变电工程在重重困难之下得以快速推进,吴冲认为最宝贵的经验就是“政企合力、全员基建”。
在新联变电站的建设过程中,顺德高新区管委会科学规划提前预控,积极协调海事、交通、环保等多个部门,保障了电缆顺利过江。同时,由于电缆过江需要码头和运输设备,涉及占地施工的问题,杏坛镇政府为此定期协调,在土地审批和规划布局上给了很大支持,加快了项目的建设进度。此外,容桂街道也为解决电网建设的征地难做了很多努力,一方面相应地调整优化规划,一方面与群众进行充分的沟通工作,得到了沿途鱼塘户和村民的广泛理解。吴冲颇有感触地说:“电网建设光靠供电一家是推动不了的,只有区、镇、村居三级联动形成合力,才能够顺利推进新联变电站的建设。过江电缆就充分说明了这一点,如果没有政府的支持,光凭供电一家是无法解决难题的,报批和环保等工作就要延误很多时间。”

△ 110千伏新联变电站
顺德供电局电网建设三年攻坚战在杏坛投入了10多亿。“全镇每天都有10多个工程开工,每天都要有人去现场安全检查。” 吴冲称,杏坛供电所基建班就几个人,光凭这点力量根本无法应对艰巨的电网建设任务,因此,“全员基建”就成为了必然的选择。
“我们全部动员起来,所有人都要投入基建的协调工作,人多资源多、力量大,这样就发挥了集体的智慧和力量。”吴冲说。
为了顺利推进新联变电站的建设,杏坛供电所成立了党员突击队,以党建为引领,党员带队攻坚,发挥了先锋模范作用。营配综合六班班员郑景蔚介绍,顺德高新区负荷增长快,原来供电的马宁变电站面临主变重载的压力,如果新联变电站再不上马,很多新引进的产业项目就会被迫错峰用电,影响了高新区的营商环境。因此,新联变电站建设任务非常紧迫。党员突击队主动跟企业客户沟通,了解他们的用电服务需求,同时联合片区的客户经理,深入村民家中沟通分割用电的问题。“用户有什么问题,我们就要第一时间去处理;基建遇到什么问题,我们就要及时跟政府部门汇报和沟通。”郑景蔚说,正是党员突击队日以继夜不懈的努力,得到了各方的理解支持,加快了新联变电站的建设进度。

适度超前,让千家万户用上好电

对于全身心投入在电网建设的供电人来说,他们所做的一切,就是为了让顺德电网建设能够适应超前,让千家万户都能用上电、用好电。
“遇到困难,最主要是敢于突破,下决心去攻坚,一举改变以往‘一张破电网’的落后局面。”吴冲说,随着新联变电站的投产,杏坛的电网结构得到了进一步优化,对该地区电网建设起到了很好的补充。拥有两个220千伏变电站和五个110千伏变电站的杏坛,主网建设容载比(某一供电区内变电设备总容量与供电区最大负荷之比)达到3,基本上实现了“适度超前”,这意味着杏坛地区具有了良好的容量备用情况,主网结构更坚强,供电可靠性更高,供电能力更强。

△ 110千伏新联变电站
新联变电站的顺利投产,对海凌村、新联村的村民和鱼塘户们更是一件幸福的事。
原来这一片区只有单回线,没有备用线路,村民们也饱受低电压和停电之苦。“低电压用不上大件电器,一遇上台风天破坏电线就只能等修复。我们又是养鱼大村,停电对一些鱼塘户更是造成巨大的损失。”海凌村民梁伯说,他们非常期待新联变电站能够彻底解决这个问题。
吴冲说,对于村民和鱼塘户的用电需求,虽然杏坛供电所这几年采取了很多办法,但始终未能根本扭转。而新联变电站的顺利投产,将从根本上确保村民们用上电、用好电。

△ 110千伏新联变电站
不过,对于顺德电网建设来说,新联变电站还远远不是划上完美句号的时候。
今年是顺德供电局电网建设三年攻坚战的“冲刺年”。据了解,顺德供电人员深入实施“全员基建、政企合力”的理念,努力推进电网建设,38项重点工程全面取得突破。除了110千伏新联站顺利投产,今年还有220千伏奎福输变电工程的配套6回110千伏线路全面建成,有效缓解顺德中心城区电力供应紧张形势,助力佛山军民融合创新示范区发展;110千伏谭洲输变电工程投运,满足佛山新城、能兴国际演艺中心场馆用电需求。另外,500千伏凤城站、顺广甲乙线增容今年也顺利开工了。
在各方的不懈努力下,顺德电网建设三年攻坚战即将圆满收官,这将有效改善顺德区电网架构,营造国际一流营商环境,为地区经济发展提供安全、稳定、充足的电力保障。

△ 110千伏新联变电站为顺德高新区的企业用电增添了有力保障。
经济发展,电力为先!
为顺德不断加速建设的电力网络点赞吧~

文/珠江商报记者 李文杰
图/珠江商报记者 周焯杰
编辑/李健晴
